Как мы строим дом.

Строительство дома начинается с фундамента.



Самый распространенный ленточный монолитный фундамент:

-Вырываем траншею глубиной 70 см.

-засыпаем 20-ти сантиметровый слой среднезернистого мокрого песка, утрамбовываем

-монтируем опалубку из водостойкого гипсокартона либо доски струганной с внутренней стороны на высоту 40см.(на 30см. заливаем фундамент);

-укрепляем заготовки из труб для образования в фундаменте отверстий под вывод канализации, отдушин, вяжем арматурный каркас и вставляем его в траншею, к каркасу вяжем анкера с тем чтобы они выступали над уровнем фундамента на 20см с шагом 2м., к ним будет крепится завязочный брус и вследствие весь дом;

-заливаем бетон, накрываем  и оставляем застыть;



Собираем сруб.



На фундамент настилаем рубероид для защиты дерева от влаги фундамента

-просверливаем отверстия в завязочном брусе под анкера, забитые в фундаменте, устанавливаем завязочный брус с тем, что б он выступал от внешней стенки фундамента на 4-5см. (для того что б покрыть фундамент с наружной стороны декоративным камнем заподлицо со стеной)  прикручиваем и утапливаем гайку в брус заподлицо, остатки анкера обрезаем;

-выкладываем в паз бруса уплотнительную ленту, либо леноволокно в случае оцилиндрованного бруса;

-таким образом далее брус за брусом выстраиваем стены первого этажа. В случае профилированного бруса  стягиваем его вместе болтами из нержавеющей стали, оцилиндрованный брус скрепливаем при помощи нагелей (деревянные гвозди);

-в местах, предназначенных для розеток и выключателей, просверливаем в центре бруса отверстие для монтажа розетки и отверстие для вывода провода, в отверстия встарляем металлическую трубку по которой будут проводится провода;

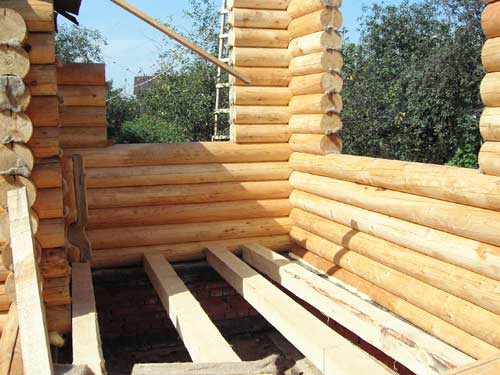

-на выступающую часть фундамента с внутренней стороны ложем балки-перекрытия первого этажа, укрепляем крепежом к завязочному брусу

-завершив первый этаж монтируем перегородки между этажами – двойной ряд брусьев для потолка1-го и пола 2-го этажей. Нижний ряд брусьев крепим на металлический крепеж, второй ряд, который будет выдерживать все нагрузки второго этажа крепим к стенам в накладку – замок;

-выводим второй этаж



Монтаж крыши.


стропила вставляем в стеновой паз и крепим в крепкую конструкцию перегородок;

-стропильную систему монтируем под определенный вид кровли – металлочерепицу, битумную или классическую черепицу;

-под стропильной системой монтируем пароизоляционную пленку;

-устанавливаем двойной слой утеплителя Rockwool толщиной 20см;

-утеплитель покрываем гидроизоляционной пленкой;

-устанавливаем обрешетку и контробрешетку крыши, ОСБ плиту в случае битумной черепицы;

-монтируем конек под водосточную систему;

-боковые части крыши зашиваем доской

-покрываем крышу кровлей;



По окончанию монтажа кровли покрываем стены дома грунтом и затем антисептиком Pinotex или Tikkurila, в случае если данный вид работ не был осуществлен на производственной площадке.






Внутренние работы.


-Для того, чтобы половая доска обрела одинаковую температуру выкладываем ее временно на лаги , застеляем пленкой для сбережения чистоты;

-шлифуем брусовые стены электрической ш. машиной, либо вручную – оцилиндрованный брус;

-монтируем потолок 1-го этажа - накрываем вагонкой первый ряд лаг, укладываем утеплитель Rockwool в два слоя, который служит утеплителем и шумоизоляцией между этажами;

-покрываем вагонкой мансардный второй этаж;

-вставляем деревянные окна (компании «Техно», признанного в Европе Черновицкого производителя окон и дверей) из клееного бруса, деревянные двери;

-устанавливаем лестницу между этажами(лестницы исполнены Коломыйскими мастерами, в том числе ручной работы);

-устанавливаем камин компании «Камин СК»;

-проводим электрику, сантехнику, систему отопления , водоснабжения и канализации; для проводки електрики используем провод с тройной изоляцией, согласно стандартам пожаробезопасности, отверстия в стенах тщательно обрабатываются антисептиком, металлическая трубка в стене, по которой будут проведены провода также служит защитой, провод от каждой розетки отдельно проводится в щиток и ставится на автоматику, с той целью, что б в случае перепада напряжения пробку выбивало и предотвращалась возможность короткого замыкания в розетке.

-кроем стены разведенным лаком для того, что б лак глубоко впитался в структуру дерева, шлифуем и кроем два раза лаком Pinotex или Tikkurila, затем также потолок и потолочные балки.

-полируем стены;

-на кухне и в санузле выкладываем стены и пол плиткой;

-монтируем пол основательно, покрываем в цвет и лаком для пола (возможен вариант под старину – затертый пол, обогащает внешний вид помещений), пол возможен из высушенной деревянной доски, ламината, паркета, паркетной доски;

-устанавливаем плинтуса;

-устанавливаем отопительный котел и радиаторы (батареи), сантехнику;

-монтируем терассу;

-обшиваем фундамент декоративным камнем;





Категория: Все о деревянных домах | Добавил: geovalerij (28.11.2009)
Просмотров: 1557

Меню сайта

Категории раздела

Все о деревянных домах

Строительство

Галерея

Форма входа
Статистика

Онлайн всего: 1
Гостей: 1
Пользователей: 0
Copyright MyCorp © 2024
Сайт управляется системой uCoz
